水库底部铺设橙子视频app在线下载膜主要施工人员及设备配置
为了确保工程质量,顺利实施本工程,施工单位根据施工进度计划要求,配置了足够的施工人员和施工机械设备。

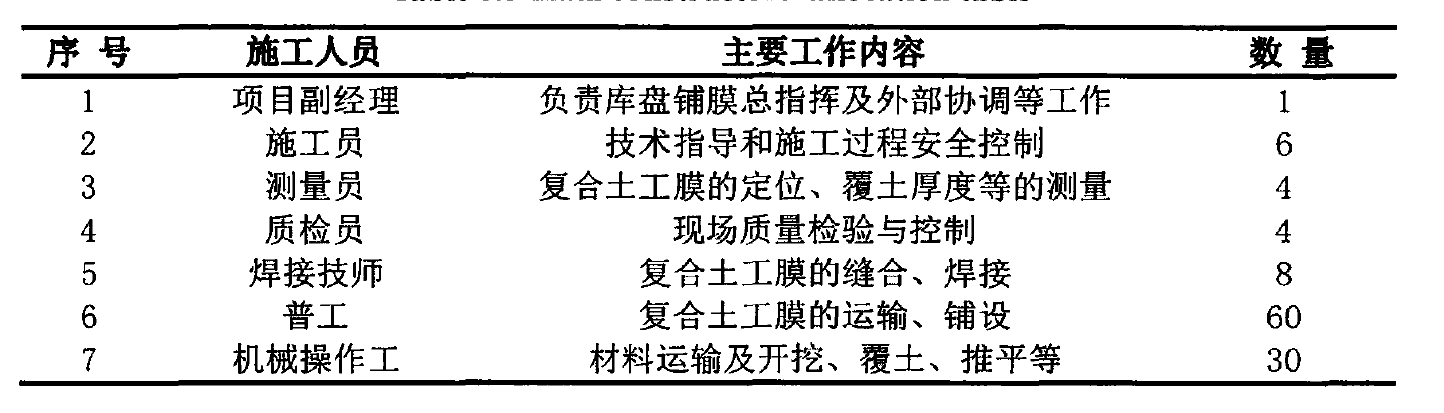

由于库盘铺膜需要开设两个施工作业医,每个作业区安排两个作业队施工。因此,拟安排四个焊接作业队,每队15人,共计60人。作业内容:运输、铺膜、焊接、检测。主要设备为橙子视频app在线下载膜焊接机10台(其中2台备用),推土机4台,平碾(8吨)2台,利用挖掘机挖填倒土,整个标段4个作业面所需机械设备为挖掘机20台(开挖和回填时使用)。
在橙子视频app在线下载膜铺设施工过程中,要及时对施工进度进行检查、分析、预测,可以采取以下保证措施:
1)满足施工要求的人员和设备投入量的基础上,对焊接、检测、摊铺人员考虑合适的储备量;
2)原材料提前进场,通过抽样检测确保材料质量合格,保持铺设连续进行;
3)可以开设多作业面同步作业,以用来提高每日铺设的强度;
4)在对橙子视频app在线下载膜进行破坏性试验的时候,可以同时加快基面处理工作,为摊铺创造条件;
5)施工工艺及时进行改进,对施工方案进行优化调整,保证达到工期要求。
